Le projet éolien

Projet éolien - actualité mars 2018

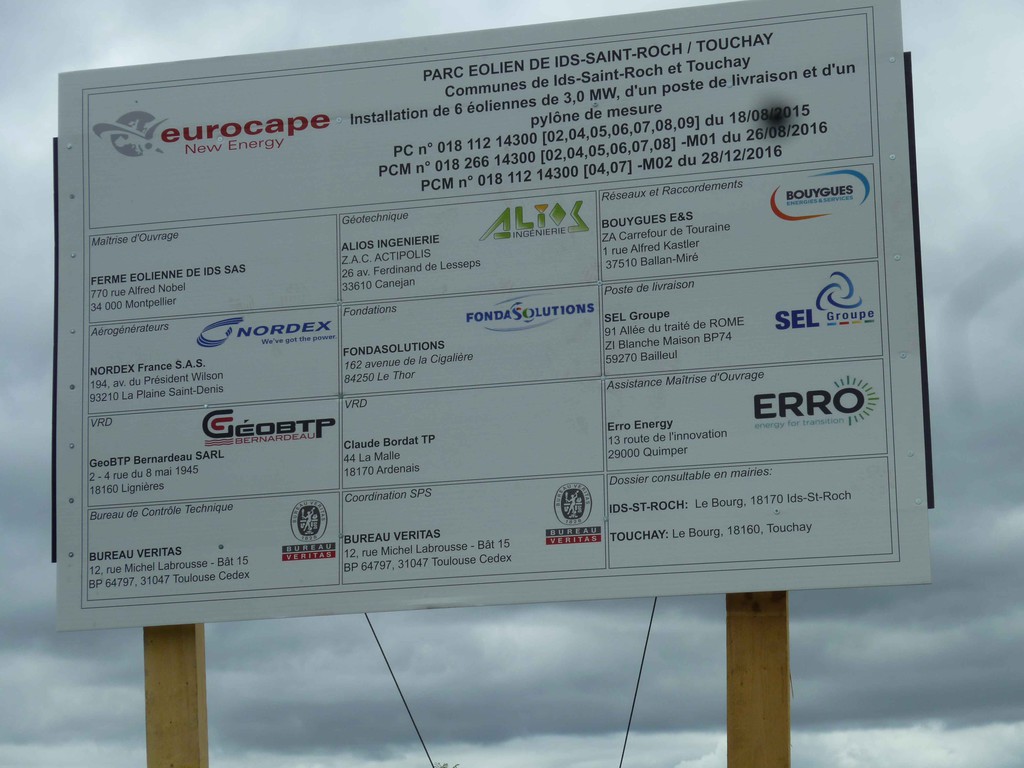

Travaux sur site d'implantation

Le chantier de préparation à la construction du parc éolien a commencé le 24 juillet.

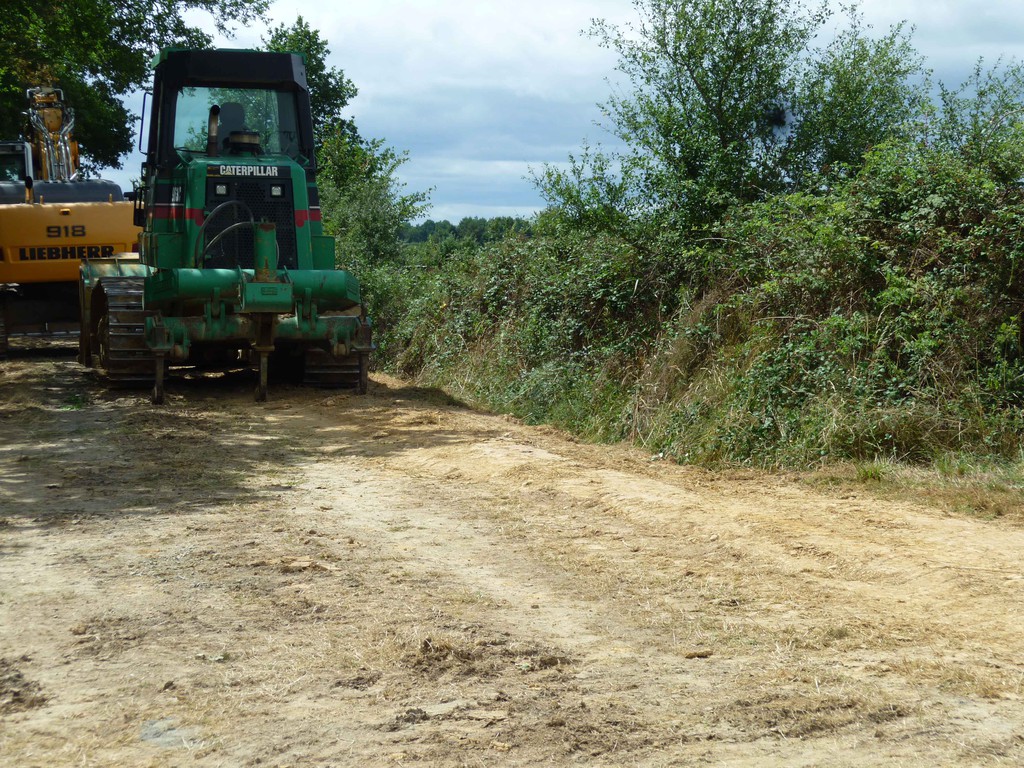

La première phase, à la suite du câblage des lieux d'implantation jusqu'au poste de raccordement électrique de Venesmes, est la réalisation des accès.

C'est en cours avec le travail des entreprises locales GéoBTP et Bordat, notamment.

Site d'implantation

Réalisation de la base vie

La construction du parc éolien nécessitant plus de 4 mois de chantier, un cantonnment de chantier est obligatoire. L'emplacement communal libéré par la démolition des bâtiments de la propriété, ex-Mardon, a été choisi pour ce faire. Le site, soit 1 200 m², nivelé et empierré, accueille pour quelques mois, donc, les locaux temporaires.

Bâtiments démolis
